220kv峡山变电力线路迁改工程是我市重点工程,线路改造范围自峡山变电站至临湘大道,改造工程对释放城市发展空间和提高供电能力具有重要作用。目前,该工程正在稳步推进。

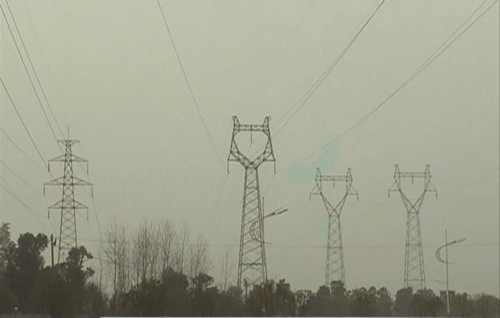

一座座电力铁塔错落有致排列,一条条高压线横空跨过。从五尖山一路延伸到峡山变电站,又从峡山变电站辐射到全市各地。虽然这些供电设施为临湘发展提供了源源不断的电力,但这些高压走廊却占据了大片宝贵的城市空间,严重制约了临湘大道沿线的发展。
220kv峡山变电力线路迁改工程拟将五条并行横跨临湘大道高压线路迁改至西侧的五尖山上,从而释放了大片城市发展空间。据了解,这项改造工程不仅仅是简单的线路调整,还将原来的单回路线路升级为双回路线路,改造后线路的输送能力提升了一倍,完全能满足三湾工业园区企业突增式用电负荷。目前,该项工程进展顺利,已完成24座塔基、5座主塔的施工。
施工队队长蒋新喜说:整个工程分为三个阶段,第一基础开挖,第二杆塔组立,第三放紧线。目前,我们正在进行的(施工)是基础开挖阶段,整个基础开挖工程预计是2016年元月份以前完成。整个(线路改造)工程,在条件许可的情况下,预计是2016年4月底以前能恢复供电。
