昨天(6月19日)下午,市委书记黄俊钧在调研五尖山系列项目建设情况时强调,管理部门要加强与业主单位和施工单位的协调,强力推动风电场、红色乐园、停车场、餐饮整合等项目建设。
经过一年时间逐步理顺,五仙山红色乐园项目已步入正常建设轨道,项目许可、建设用地规划、建设工程规划许可、施工许可等手续已相继补齐,项目已于去年12月26日试营业,部分建筑已经成功招租,部分建筑正在装修之中。

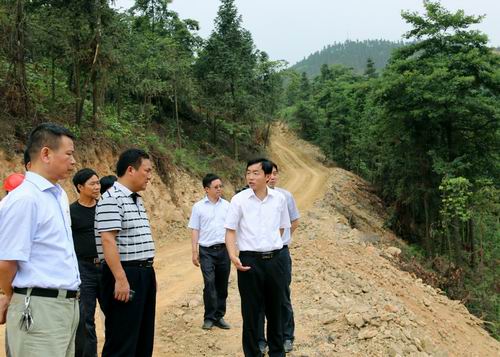

窑坡山风电项目是我市首个可再生能源项目,风电场总装机规模为50兆瓦,预计每年上网发电量为1亿度。目前已完成近3亿元投资,已完成近20公里道路新建或改造,已开挖风机基础11个,浇筑风机机座4个,升压站已进入设备安装阶段,预计7月中旬可实现首台机组并网发电。
在五尖山森林公园管理处,黄俊钧一行听取了各个项目负责人的工作进展汇报。黄俊钧对五尖山系列项目整体进度表示满意。

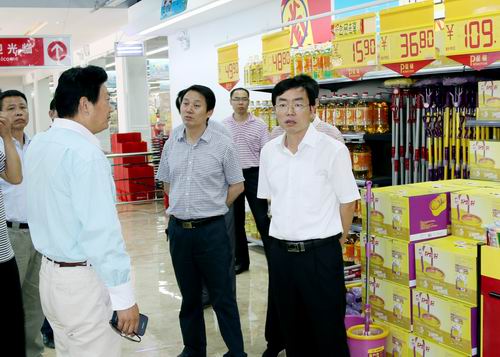

对于窑坡山风电项目,黄俊钧要求施工单位稳步推进施工,确保7月中旬首台机组并网发电,并要求有关管理部门加强与五凌电力公司的协调配合,切实做好施工安全管理、森林防火、水土保持及植被恢复工作。发改、林业、旅游、公园管理处等部门要抓紧与上级部门衔接,争取景区道路硬化等项目早日立项。对于五仙山红色乐园项目,黄俊钧指出,我市各相关部门克服了很多政策障碍,项目整体进度较快。黄俊钧要求五仙山开发公司多方筹集资金,合理合法稳步推进红色乐园项目。对于五尖山森林公园停车场问题,黄俊钧要求市惠临公司尽快确定设计方案,确保8月底开工建设。对于五尖山餐饮整治工作,黄俊钧要求:既要态度鲜明,该关停的坚决关停;也要按照国家政策对于原有餐饮店主进行合理补偿,并公开招商,整体规划、合理布局建设五尖山公园餐饮服务设施。
市领导吴光文、马蓉、李垂利及相关本部门负责人陪同调研。
